Cách tính ngày đặt máy biến áp: tính ngược từ ngày đóng điện

19:58 29/10/2026
Admin

Hợp đồng ghi đóng điện ngày 30 mà nhà cung cấp hẹn giao máy ngày 29 là đang hẹn luôn cả lắp đặt, thí nghiệm và nghiệm thu trong một ngày. Những câu như "sắp có", "tuần sau", "đang chạy rồi" cũng không có ngày cụ thể. Một lịch giao đáng tin phải có ngày giao, nơi nhận và người chịu trách nhiệm. Báo giá của Ecotran ghi rõ ba mục này.

Cách tính: lùi từ ngày đóng điện

  1. Lấy ngày đóng điện dự kiến.
  2. Trừ thời gian nghiệm thu và thí nghiệm tại công trình.
  3. Trừ thời gian lắp đặt.
  4. Trừ thời gian vận chuyển. Kết quả là ngày máy phải có mặt tại công trình.
  5. Trừ tiếp thời gian sản xuất, khoảng 7 đến 10 ngày với máy của Ecotran. Kết quả là ngày đặt máy muộn nhất.

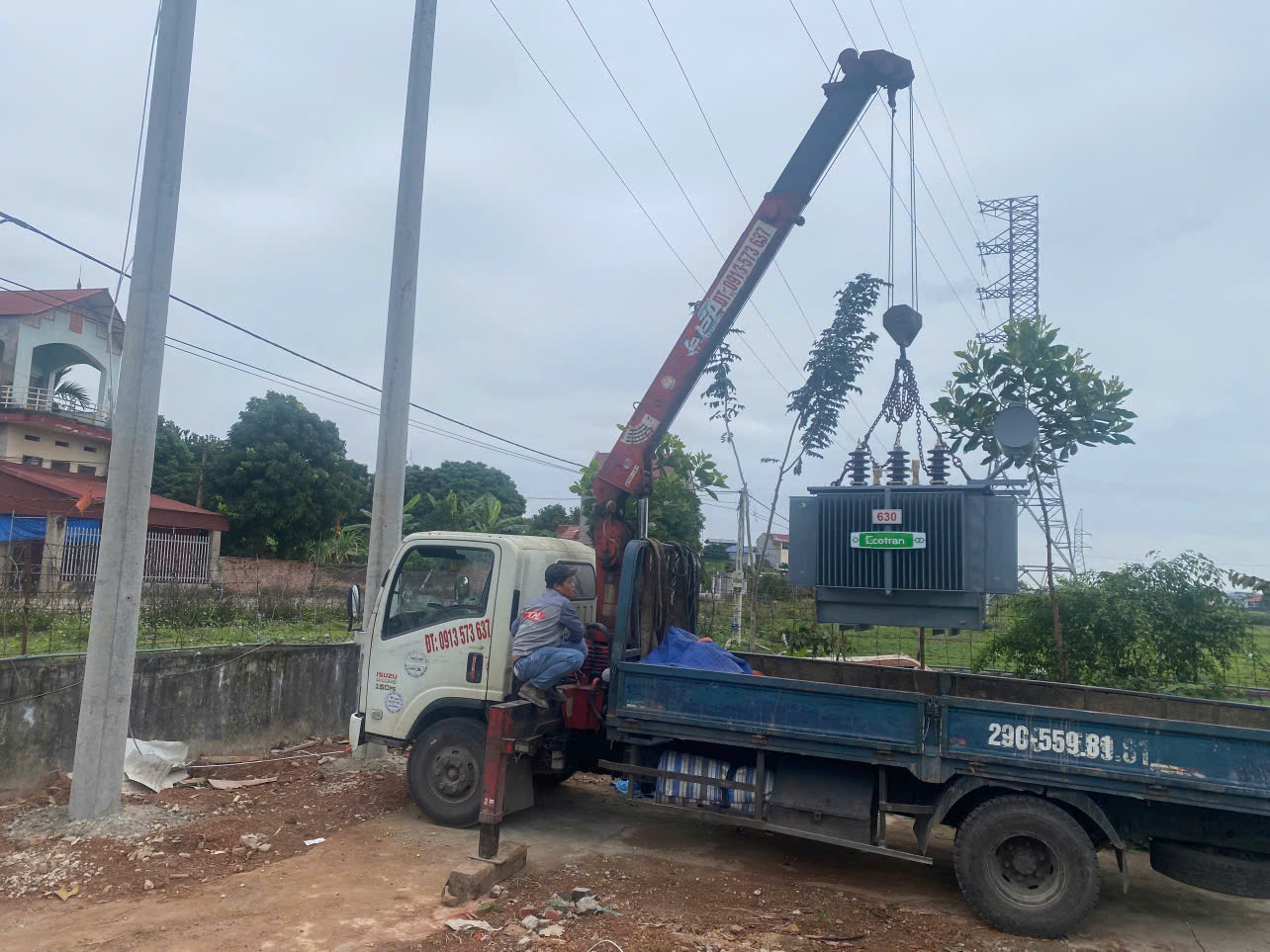

Cẩu máy biến áp xuống vị trí lắp đặt tại công trình

Nên đặt máy khi nào?

Hãy đặt ngay khi chủ đầu tư duyệt bản vẽ trạm, vì lúc đó đã biết công suất và cấp điện áp. Đặt quá sớm thì kẹt vốn và phải trông giữ máy. Đặt muộn thì công trình dừng.

Khi bạn alo cho chúng tôi, nói những nhu cầu, chúng tôi sẽ tư vấn giải pháp chi tiết và gửi báo giá ngay trong ngày hoặc sáng sớm ngày mai.

Ecotran đồng hành suốt vòng đời của máy

Dù lịch giao chặt đến đâu, chúng tôi vẫn ở bên bạn sau khi máy vào vận hành. Hỏng chỗ nào thay chỗ đó, cần thì đổi máy mới.

Gửi ngày đóng điện dự kiến qua Zalo 0898270552 để nhận ngày đặt máy muộn nhất.
